川南在線 發布時間:2025-06-04
“端午”期間,國網內江供電公司電網基建項目建設不停工,電力建設者堅守崗位、馬力全開,高效推進電網基建項目建設,確保按既定施工計劃投運,為迎峰度夏電力可靠供應奠定基礎。

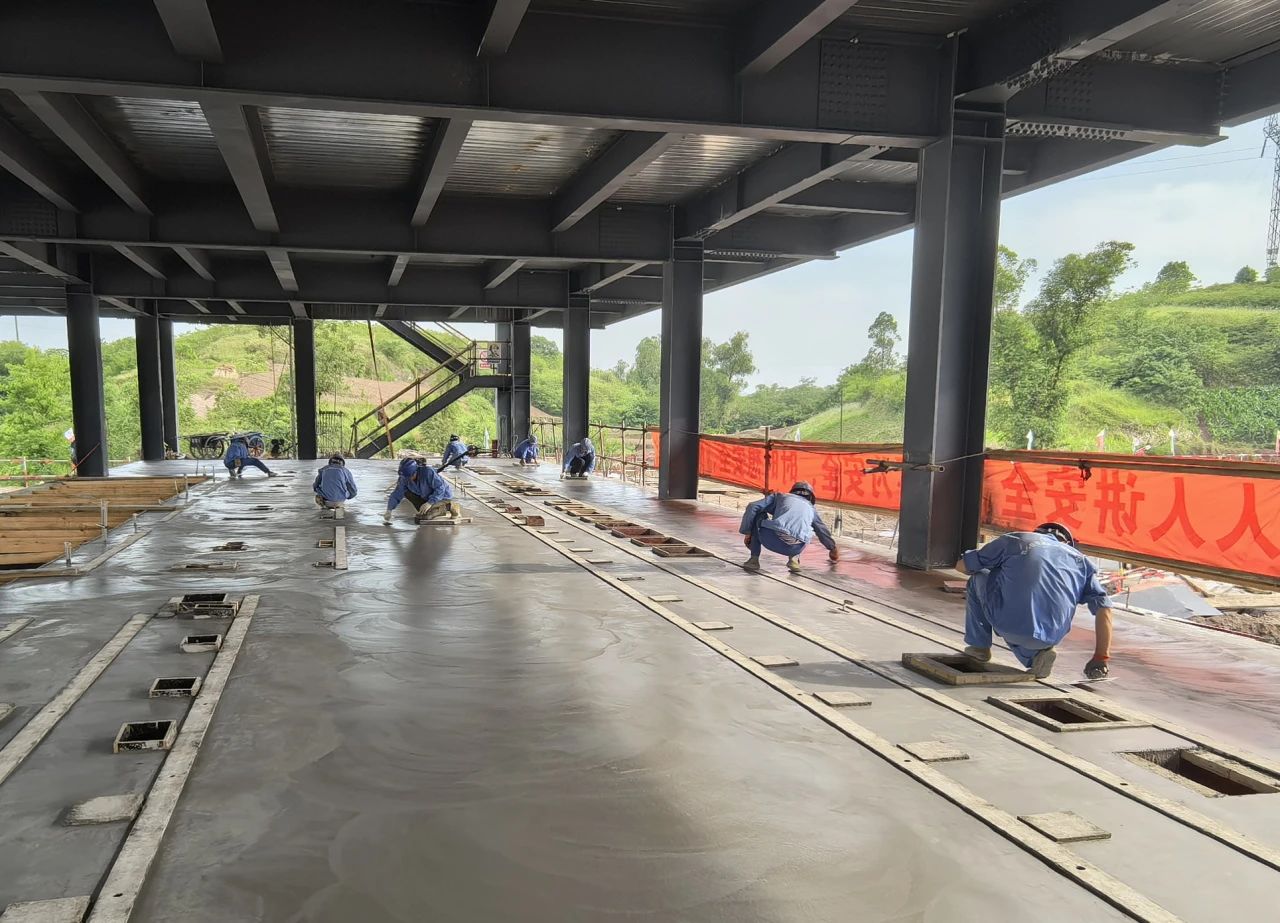

內江永安220千伏變電站主變擴建工程現場
6月1日,在市中區,內江永安220千伏變電站主變擴建工程有序開展,內江星原電力集團有限責任公司組織電力施工人員加快土建和電氣作業施工,對110千伏、220千伏配電裝置基礎接地開展制作、構件焊接、回填工作,對1號主變35千伏母線橋進行基礎開挖、油盆側壁支模。
據了解,永安擴建工程擬新增24萬千伏安變壓器一臺及三側間隔,以及110千伏出線間隔一個,工程投運后永安站變電容量將從目前的30萬千伏安增加到54萬千伏安,將進一步優化電網結構,提高內江主網供電能力,為今年電網迎峰度夏保駕護航。
“按照計劃,永安擴建工程將于6月30日前投運。工程時間緊任務重、施工難度大、現場安全作業風險高,為搶抓施工進度,我們在端午節期間不停工,同時加強安全管理,確保建設安全有序”。內江供電公司建設部劉仁和介紹,目前,永安擴建工程已完成擬建主變基礎、220千伏配電裝置基礎、110千伏配電裝置基礎施工,正在開展消防泵房基礎施工,新增的主變即將啟程運輸,下一步將開展消防用水接入、電氣設備安裝工作。
內江220千伏迎祥變電站新建工程加快施工
同一天,在隆昌市,內江迎祥220千伏變電站新建工程機器轟鳴,土建施工隊伍開展配電裝置樓鋼筋綁扎及裝飾裝修、防火墻鋼筋安裝、設備基礎施工等工作。該變電站配套的110千伏線路工程則加緊開展金望線55號鐵塔的地錨坑開挖及敷設。在威遠縣,泡桐至龍會35千伏線路工程也加快建設,對24號鐵塔開展基礎機械開挖、鋼筋籠安裝、支模及混凝土澆筑等工作。

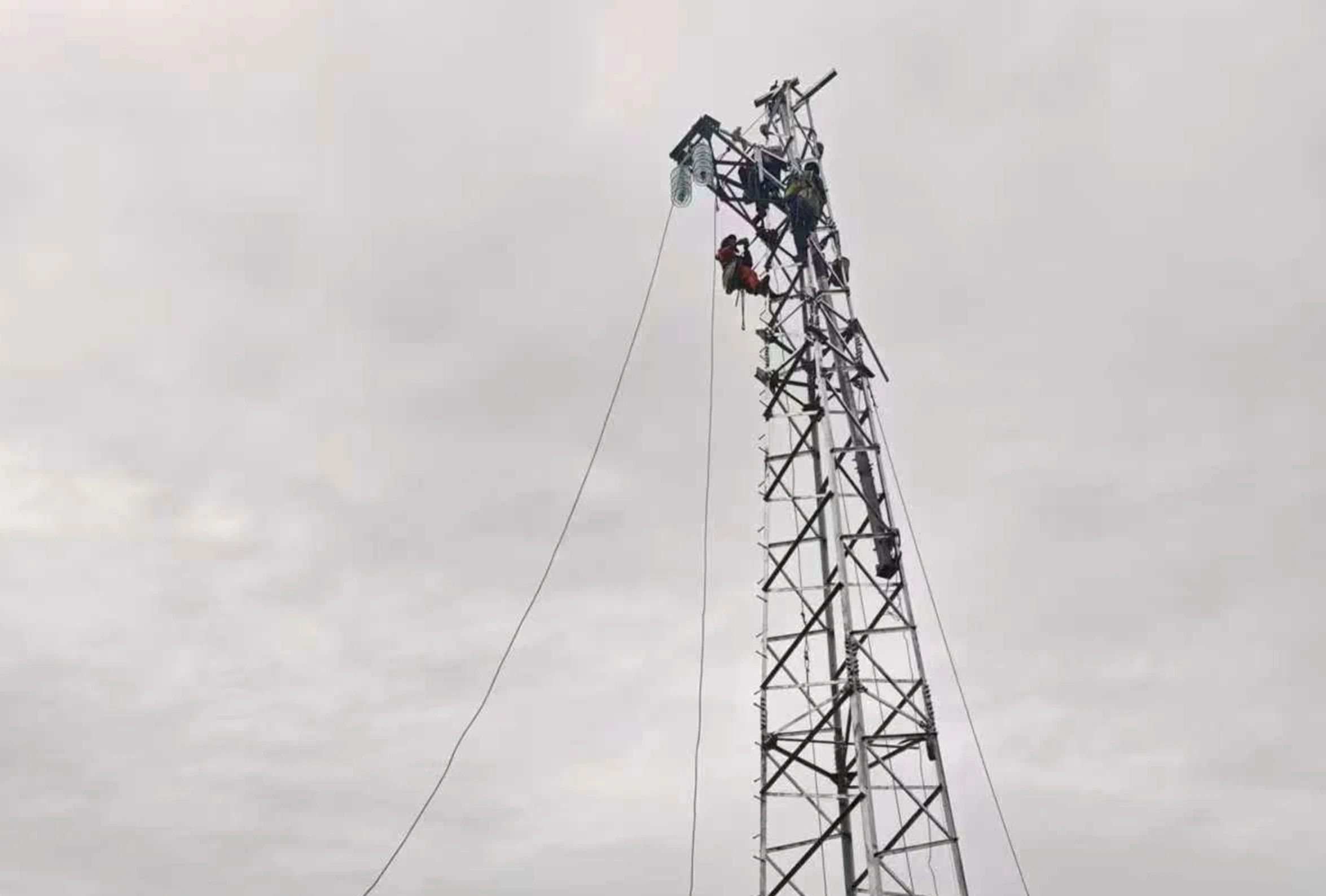

龍門35千伏線路工程組塔作業
端午期間,內江供電公司共有2個220千伏基建工程、2個110千伏基建工程、6個35千伏基建工程保持施工,推動內江電網建設跑出“加速度”,爭取早日建成投產,為內江經濟發展貢獻電網力量。
(來源:最內江-國網內江供電公司)
